某工程电气施工方案具体实施与步骤

点击数: 【字体: 收藏 打印文章 查看评论 2010年09月15日

质量检验

1. 设备材料构配件进场检验

(1)主要材料设备的检验方法(通常检验方法)

序号

材料设备类型

检验方法

1

型材、管材、线材、板材

尺量、目测、合格证

2

电线、电缆、母线

绝缘摇测、外观检查、线径复查

3

配电箱、柜

动作可靠性、合格证

4

灯具

外观检查、接线涮锡检查

5

电气设备

外观检查、检验报告、合格证、绝缘摇测

(2)检验程序

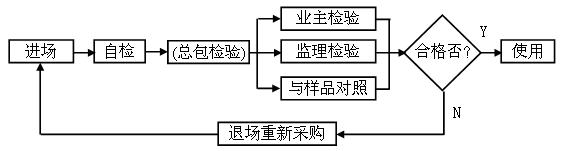

检验程序如下:

自检方法见上表:主要材料设备检验方法。

各分包商的材料设备检验前要先报送总包检验,提前把关。

进行材料封样的应与进场材料进行对比检验,达不到样品质量的应退场。

(3)备用方案:场外检验

因为工程进度问题,施工全面开展,因此只能在楼层内进行一定量的储存。

这样,不但要严格材料设备的日进料计划控制,还必须考虑进行材料设备的场外检验。

还应考虑材料设备的储存仓库。

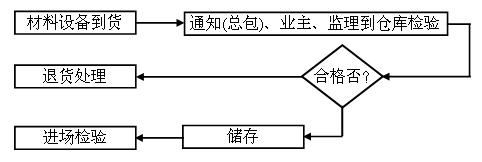

场外检验的程序是:

进场检验同前进场检验程序处理。

仓库检验后应进行检验意见的记录、签字和重新封箱。

2 、安装检验—过程检验

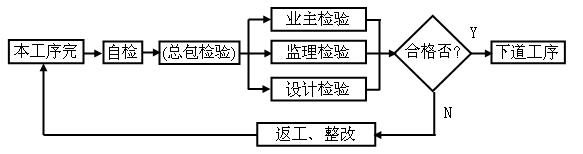

检验工作程序框图如下:

各分包商的工序施工完,应先进行自检,然后报总包检验,提前把关。

1、单机调试检验

单台设备安装完毕并进行有关测试和调试后,应进行单机调试。

单机设备调试程序同安装检验程序。

2、单项验收

单项验收应在整个系统全部完成后并进行完单机调试(试运转)后进行系统调试,完成后,进行(总包)、监理、设计共同验收。验收后,报政府有关部门进行验收。

单项验收程序如下:

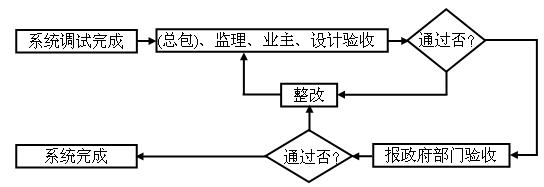

3、联合验收

联合验收应在所有系统全部完成后并且单项验收通过有关政府部门验收后进行系统联合调试,完成后,进行总包、监理、设计共同验收。验收后,报质检总站进行报竣验收。

联合验收(报竣)程序如下:
